整備計画
■

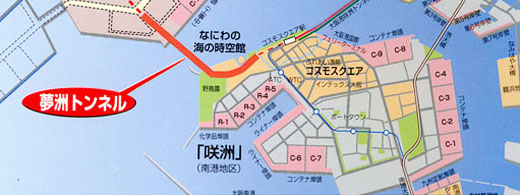

夢洲〜咲洲間の経路
・
現在
阪神高速道路経由で約11km
(20分弱)
(高速を使わない場合は更に迂回)
↓
・
夢洲トンネル完成後
約5km(10分弱)
■縦断面図
■沈埋函の基本断面図

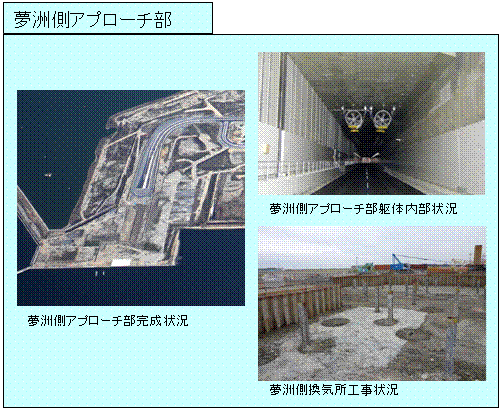

工事状況

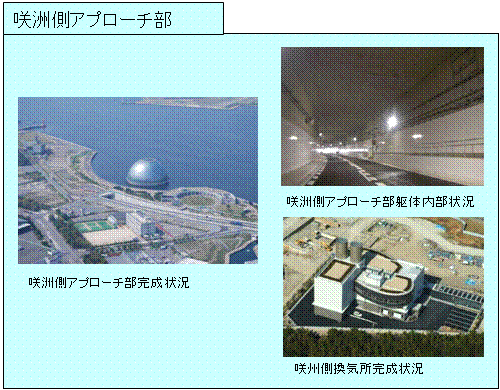

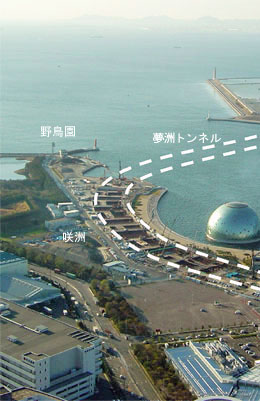

咲洲側アプローチ部の工事状況
躯体完成状況

躯体構築施工状況
切梁に作用する力は最大個所で400tを超える
土留鋼管矢板、基礎杭打設状況
沈埋トンネル
沈埋トンネル部の工事状況
・
あらかじめ製作しておいたトンネルブロック(沈埋函)を海底に掘った溝に沈め、その上から土を再びかぶせて溝を埋める「沈埋工法」を採用しています。
・
橋梁やシールド工法(海底面下掘削)に比べて、延長を短くできる、沈埋函を陸上で製作するので、工期が大幅に短縮できるなどの特徴があります。
・
沈埋函は全部で8函製作(約100m×35m×9m)
・
堺泉北港の造船工場で沈埋函を製作し、製作が完成後、堺泉北港から大阪港に曳航し、沈設を行います。

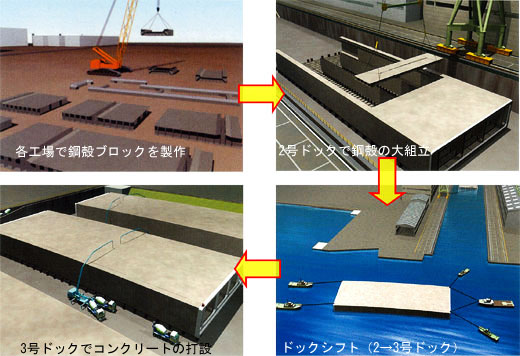

沈埋函製作状況
沈埋函の鋼殻大組立状況
沈埋函の構造
沈埋函の構造は、鋼コンクリート合成形式で、函体外面・内面を鋼板で溶接組立後、 鋼板間にコンクリートを打設し、鋼とコンクリートを一体化した構造となっています。
